2017年3月24日,施甸四大山风电场项目工程顺利通过竣工验收。四大山风电场项目,装机容量48兆瓦,共安装24台风力发电机组。项目于2014年12月31日核准,2015年6月2日正式开工建设,2016年6月10日全部并网发电,目前已累计发电1亿余千瓦时。

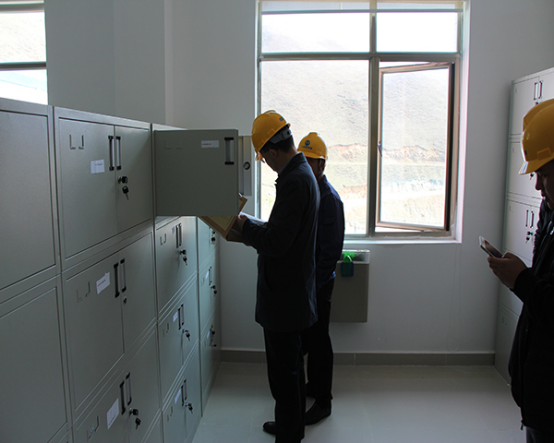

2017年3月24日,中国三峡新能源南方分公司组织对四大山风电场项目进行验收,施甸县政府及相关部门、三峡新能源施甸发电有限公司、项目参建单位20余名领导专家参加了验收。工程验收组、运行验收组、资料检查组、投资审查组分别就工程实体、设备运行、竣工资料及项目投资情况进行了现场专项检查及资料核查。

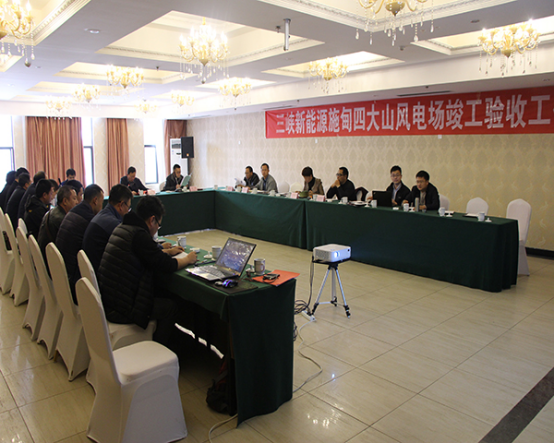

竣工验收会议上,竣工验收委员会听取了建设单位、设计单位、施工单位、监理单位、运行单位的竣工总结报告,各检查组就竣工检查验收情况向会议做了汇报并讨论形成了工程竣工验收鉴定书。经研究讨论,验收委员会成员一致认为该工程质量合格、设备运行状态良好、资料归档规范、投资合理可控,同意通过竣工验收。
